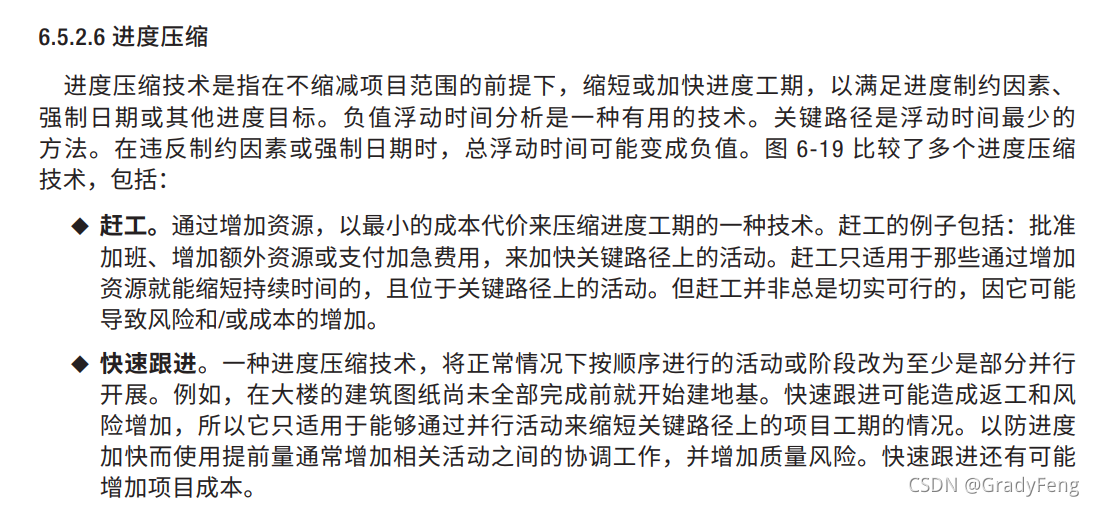

快速跟进和赶工都可能增加风险与项目成本
例题
由于供应商延迟交货,你在项目上落后了一周。由于政府规定的结束日期限制了你的项目,因此你被迫压缩项目进度。与团队会面后,决定并发运行的多个连续的任务。这是一个以下哪个选项的例子?
A.资源平衡
B.风险接受
C.快速跟进
D.赶工
答案:C。
解析:题目的示例是快速跟进的定义。快速跟进是一种进度压缩技术,将正常情况下按顺序进行的活动或阶段改为至少是部分并行开展。赶工计是将资源量翻倍,以便任务可以在最初计划时间的一半完成。结合题意,这里是选快速跟进。[PMBOK指南第6版,第215页]
