一、财务测量指标
投资回报率 ROI = 年均净现金流(流入-流出)/总投资 (每年利润是相等的)

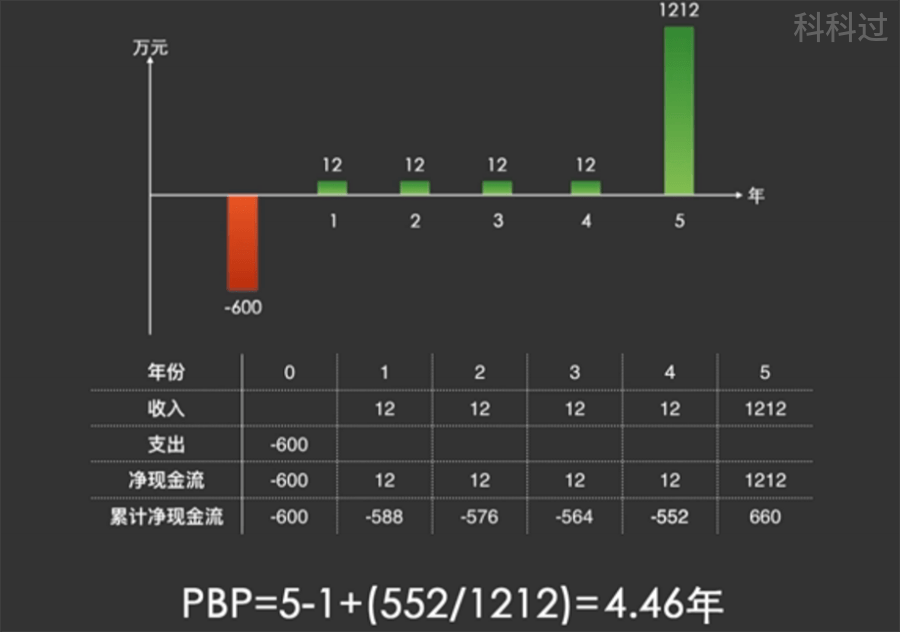

投资回收期 PBP = 1/ROI
净现值 NPV = 每年的收益折现到项目投资时刻,累加之后减去投资额
内部收益率 IRR : IRR大代表项目的抗风险能力强
效益成本比率 BCR = 效益/总成本

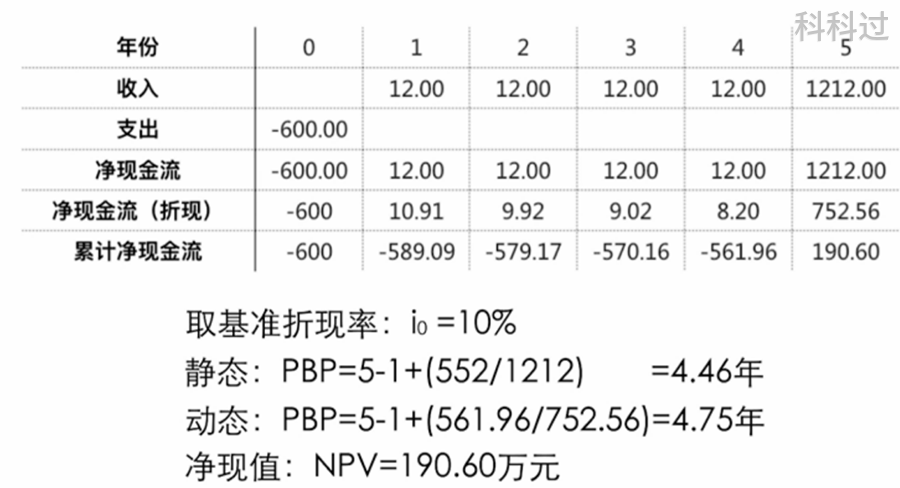

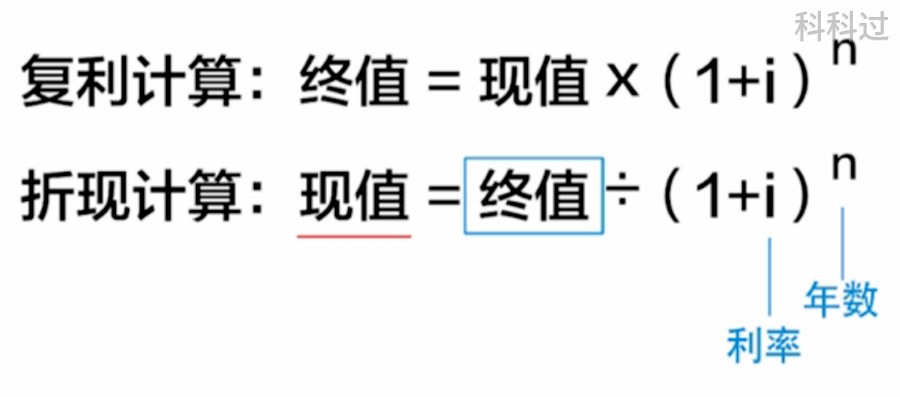

净现值计算方法:

二、成本效益分析 (进度管理)
收益=潜在效益投资成本运营成本
三、成本管理

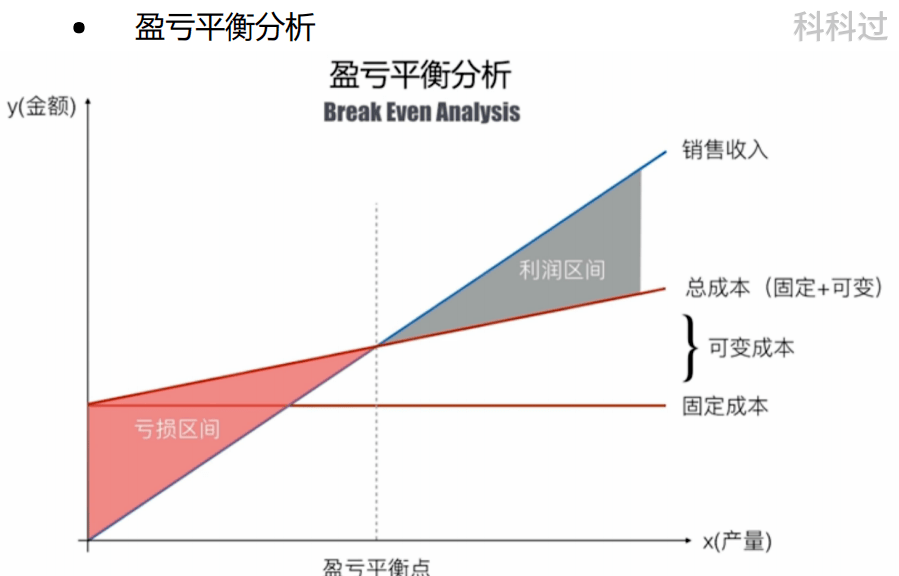

盈亏平衡分析:

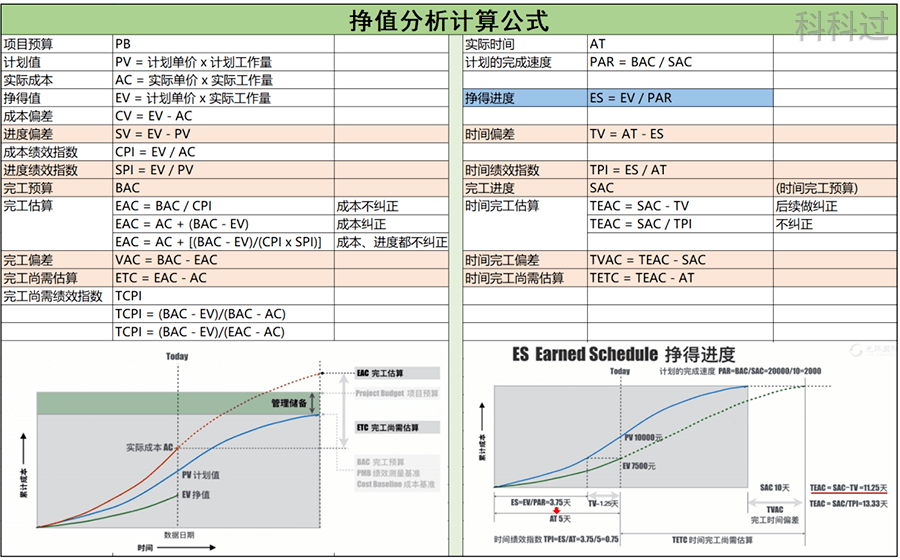

挣值分析:
成本偏差 CV = EV - AC
进度偏差 SV = EV - PV
成本绩效指数 CPI = EV/AC
进度绩效指数 SPI = EV/PV

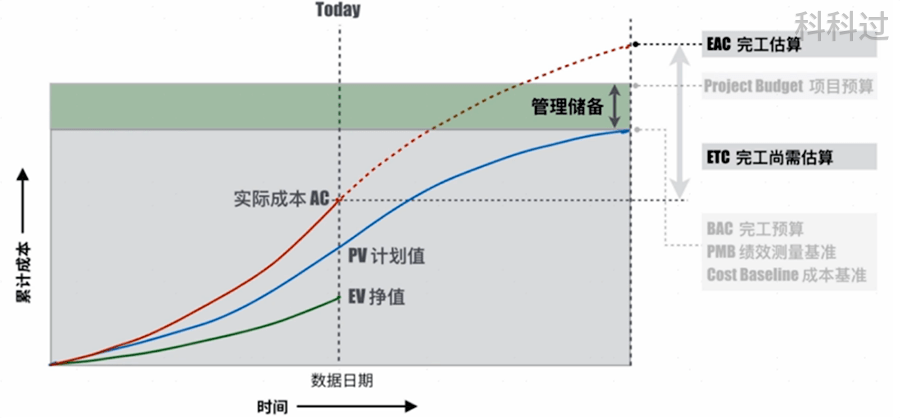

项目预算 PB

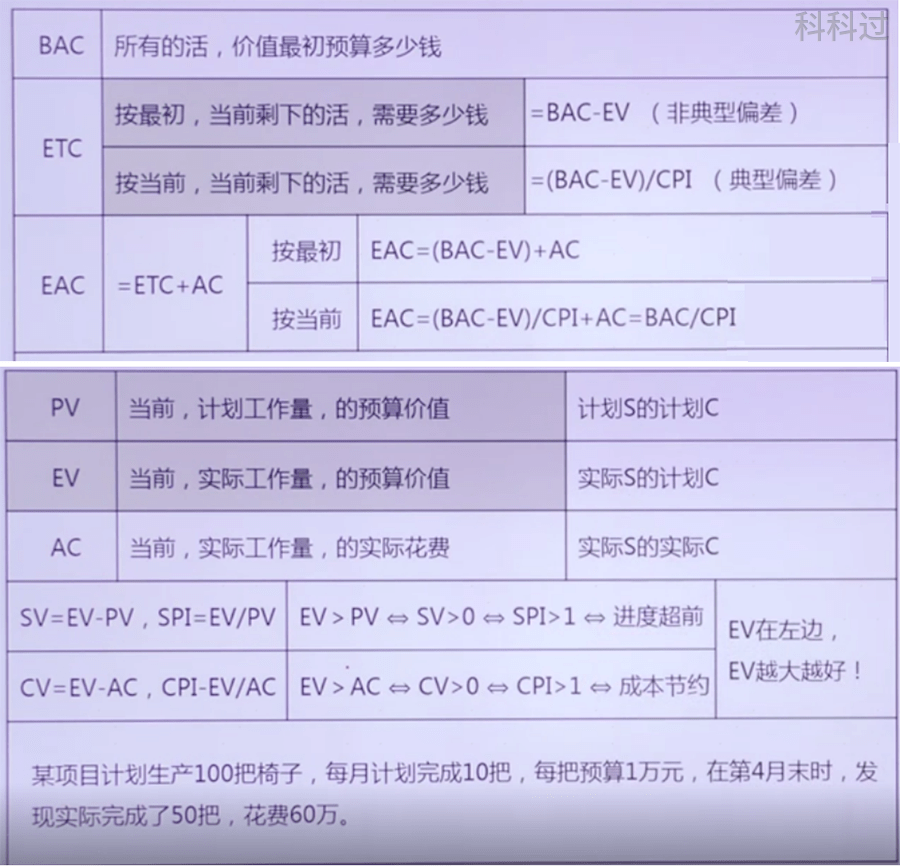

完工预算 BAC
完工估算 EAC
EAC = AC + (BAC - EV) /CPI = BAC / CPI 成本不纠正
EAC = AC + (BAC - EV) 成本纠正
EAC = AC + [(BAC-EV)/(CPI x SPI)] 成本、进度都不纠正
完工偏差 VAC = BAC - EAC
完工尚需估算
ETC = BAC - EV //纠正,以后不会再发生偏差,按最初(非典型)
ETC = (BAC-EV)/CPI //不纠正,按当前绩效(典型)
ETC = EAC - AC
完工尚需绩效指数 TCPI
TCPI = (BAC - EV)/(BAC - AC)
TCPI = (BAC - EV)/(EAC - AC)
时间维度
完工进度 SAC (和 BAC一样)(完工时间预算)
实际时间 AT
计划的完成速度 PAR = BAC / SAC

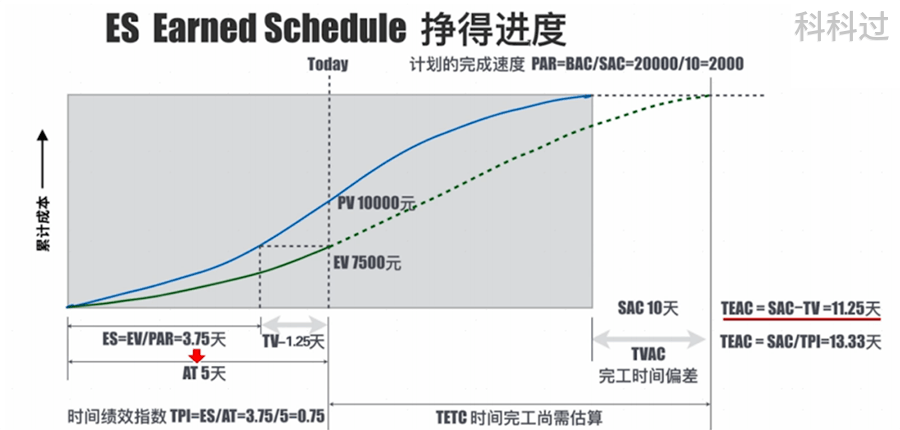

挣得进度 ES = EV / PAR
时间偏差 TV = AT - ES
时间绩效指数 TPI = ES/AT
时间完工估算 TEAC
TEAC = SAC - TV
TEAC = SAC / TPI
时间完工偏差 TVAC = TEAC - SAC
时间完工尚需估算 TETC = TEAC - AT
四、决策树分析(风险管理)
预期货币价值 EMV = 收益概率 + 损失概率
风险定性分析:
风险评级 = 风险影响 * 风险概率
= (进度影响分数*进度权重 +成本影响分数*成本权重)*风险概率

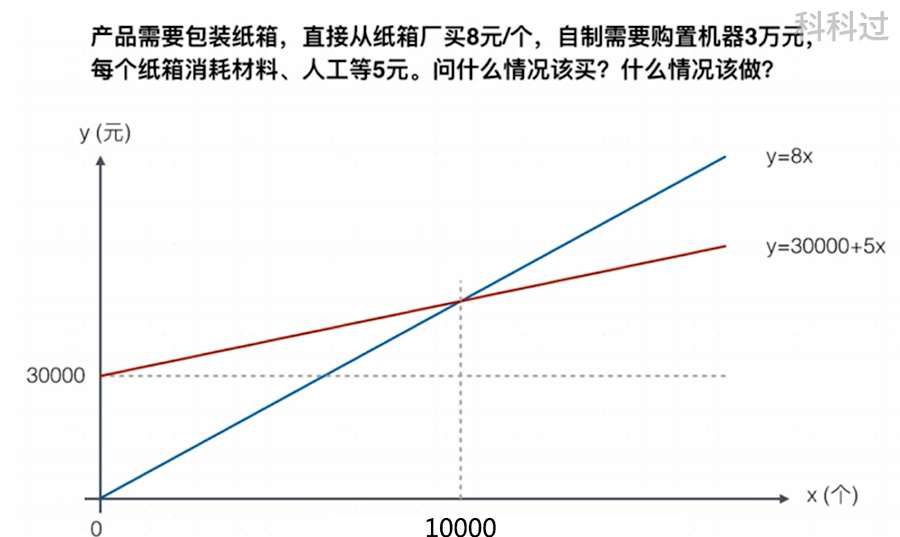

五、自制外购分析(采购管理)
二元一次方程组
六、沟通路径(沟通管理)
Cn = n*(n-1)/2
七、活动时间三点估算 (进度管理)
贝塔β分布 期望值 Te = (O+4M+P)/6 标准差 σ = (P-O)/6
三角分布 期望值 Te = (O+M+P)/3
正态分布 三个数值 1σ= 68.26% 2σ = 95.46% 3σ = 99.73%
八、总价激励费合同 (采购管理)
总付款 = 实际成本+目标利润 - (实际成本-目标成本)*卖方分成比例
九、挣值补充:
用时多少?
该干多少? PV
花了多少? AC
干了多少? EV

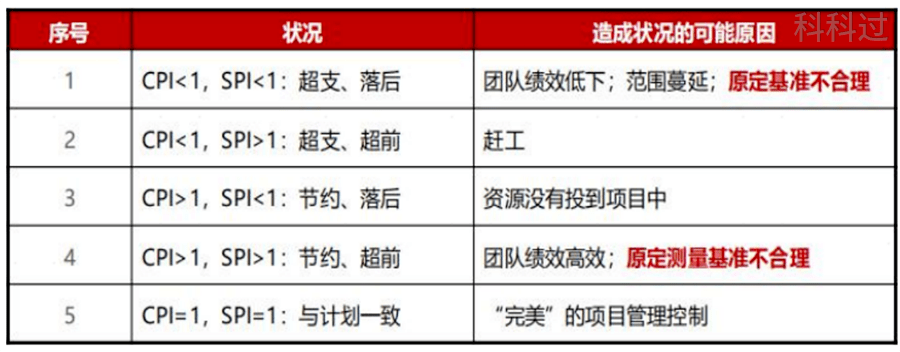

CPI < 1 成本超过预算 CPI > 1 成本低于预算
SPI < 1 进度落后 SPI > 1 进度超前
