本文主要是介绍TIPTOP ERP 之 MRP物料需求计划,希望对大家解决编程问题提供一定的参考价值,需要的开发者们随着小编来一起学习吧!
MRP物料需求计划:针对物料需求安排补料计划和生产排产计划
MRP:Material Requirement Planning 物料需求计划
MRP物料需求计划主要功能
运行MRP之前需要维护的基础资料

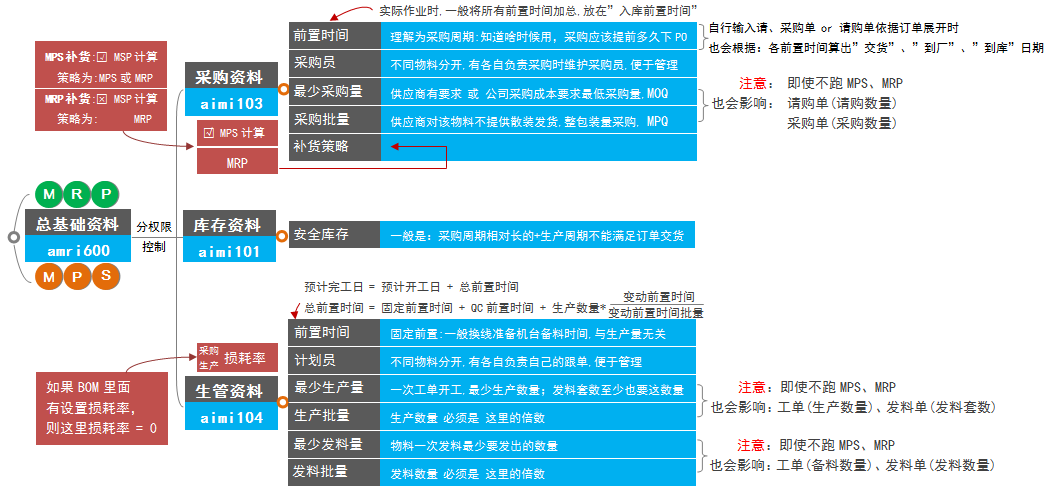

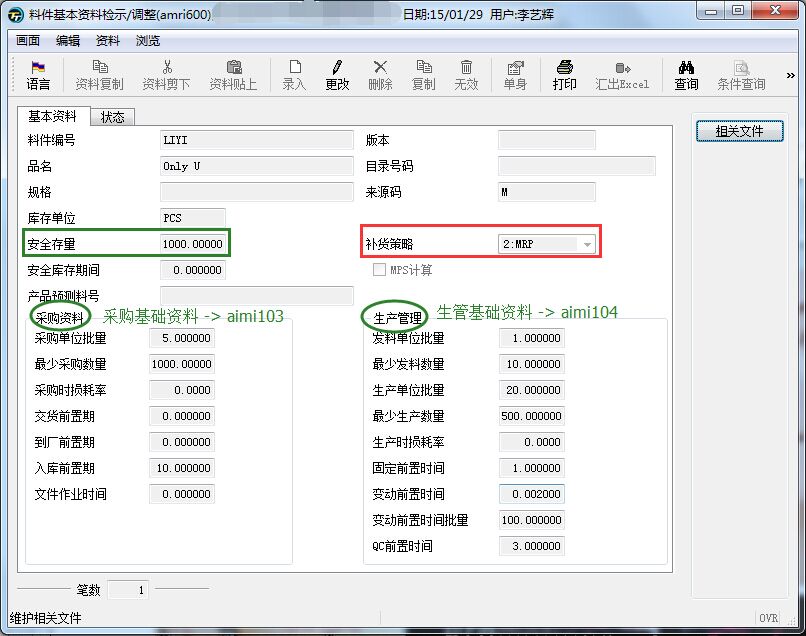

首先要维护 料号的基础资料 → 运行MRP计算时所依据的基础资料。ex(LeadTime前置时间、MPQ包装量、MOQ最少起订量)
1、BOM资料及其料件的低阶码
料号的
”低阶码“:根据BOM资料,MRP按各料号的低阶码从小往大展算
2、仓库资料
只有“√MRP"的仓库、库位 的库存才会被纳入到MPS、MRP的需求计算里
3、料号的一些基础资料说明
①.只有 补货策略="MRP"时,才会在MRP模拟时被计算到
②.ex:采购批量=6 , 最少采购量=200
┗算出该物料的需求为23,则因为最少采购量为200,得采购量=200;又是6的倍数,得最终采购量=204
③.生产批量,最少采购量 & 发料批量,最少发料量 ,类似上面
④.关于采购的LeadTime,一般为了作业方便,将PR->PO->交货->到库前置时间累积和,统一放置在“交货前置时间”里面
3、时距资料 - 间隔多久的需求合并在一起计算,需求日算在哪一天
①.标准时距:月、旬、周、天
②.特殊时距:时距资料 asmi102
MRP模拟

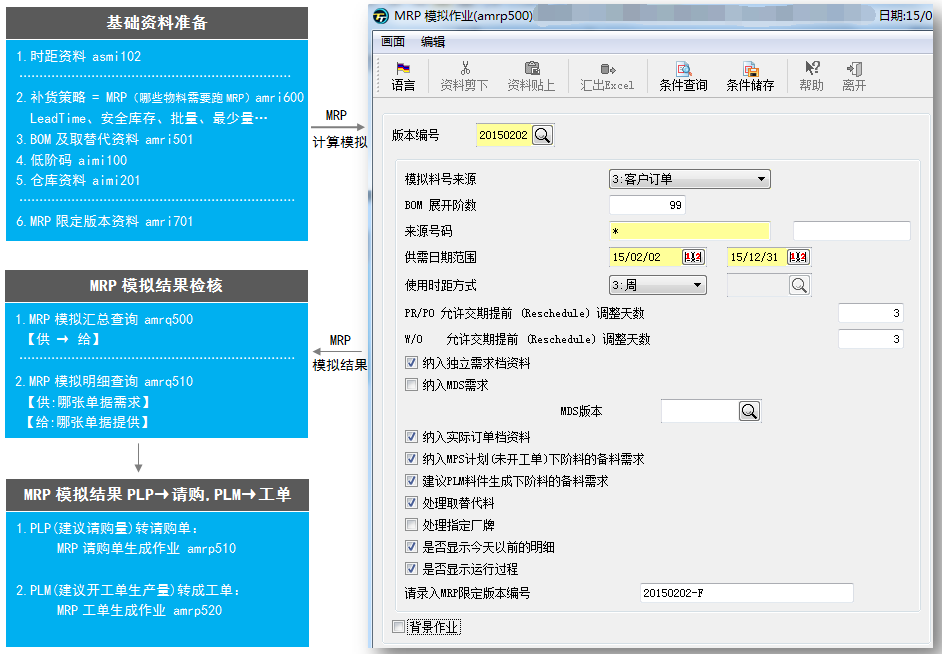

MRP模拟amrp500作业说明
01.
版本编号
MRP模拟时自行输入,个人建议MRP模拟日期作为版本号;开窗挑选可以选出以前的MRP版本信息
02.

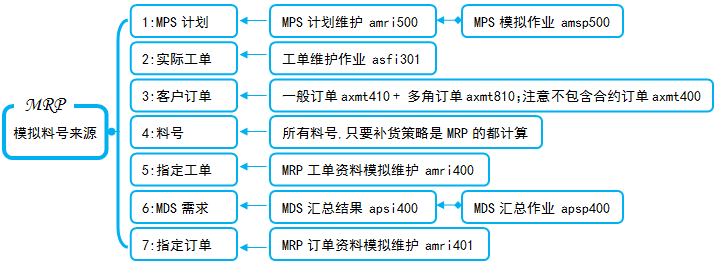

模拟料号来源 & 来源号码范围
03.
BOM展开阶数
04.
供需日期范围
纳入需求计算的日期范围内的业务单据
注:TIPTOP ERP # Prog. Version..: '5.25.11-12.12.11(00010)' #
请购供给日:原始到库日期 pml35 (请、采购单需“√可用”才被计算:请购"√pml38"、采购"√pmn38")
采购供给日:原始到库日期 pmn35
(这里个人建议,换成供应商最后回复交期pmn37 ← 实际交货及不可提前交货都是该日期控制)
工单供给日:预计完工日期 sfb15
工单需求日:预计开工日期 sfb13
05.
使用时距方式
06.
PR/PO允许交期调整天数 & W/O允许交期调整天数
交期允许调整天数:即表示供需位了满足某次需求的 可前 可后 调整的跨度天数
ex:PR/PO允许交期调整天数 = 3
假如某物料计算需求日是2015-02-04 ,当前并没有满足该需求的进料
但是,该物料在2015-02-06采购预计有进料,则会出一张交期提前表,让2015-2-6的进料能够调整交期,以利满足2015-2-4号的生产需求
MRP交期提前建议表 amrr514
MRP交期延后检验表 amrr532
07.
纳入独立需求档资料
独立需求单 amri506
注 Bug:TIPTOP ERP # Prog. Version..: '5.25.11-12.12.11(00010)' #
假如独立需求单做的 物料是A,在本次MRP模拟范围内 也有独立需求
但是,如果本次模拟的料号来源及工单产品BOM上下阶都没有该独立需求料号,则该料号无法跑出MRP
08.
纳入MDS需求 & MDS版本 (MDS:Master Demand Schedules 主需求计划)
根据 订单(一般订单axmt410+多角订单axmt810)& 销售预测(axmi171)
汇总计算成 MDS需求
汇总方式: ①.只取订单
②.只取预测
③.取最大 or 取并集
④.最近的取订单,远期的取预测
09.
纳入实际订单
实际订单(一般订单axmt410 + 多角订单axmt810; 注意:合约订单axmt400 不在 计算范围内)
10.
纳入MPS计划(未开工单)下阶料的备料需求
MPS计划单 amri500
11.
建议PLM料件生成下阶料的备料需求
12.
是否显示今天以前的明细
如果√,则每一个料号MRP计算时,都会先统计生成
截至“供需日期”的第一个时距 前面的需求状态
ex:MRP计算时设定的“供需日期”2015/02/01 ~ 2015/04/30
则料号的第一个时距需求日是2015/01/31,统计截止供需日期第一天前面的历史的需求状态
13.

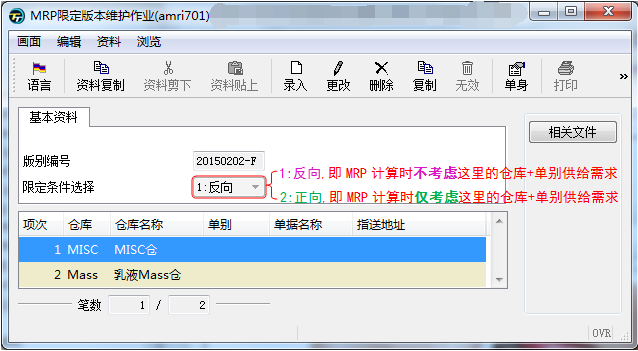

MRP限定版本编号
区别于仓库资料“√MRP”(设定全局),这里设定的仓库可针对某一次特定的MRP计算
MRP模拟结果说明
PLM转工单&PLP转请购单

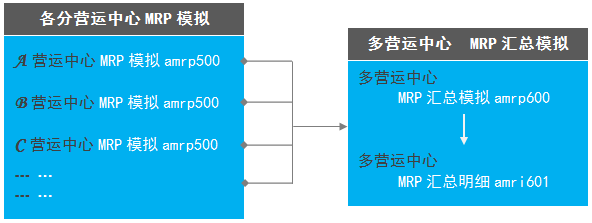

多营运中心MRP汇总模拟
MRP模拟常见异常说明
001 Q:料号为什么没有跑出MRP模拟资料?
A:检查该料号的补货策略是否为MRP,只有设定 "补货策略 = MRP" 才能跑出MRP模拟资料
002 Q:料号有设定安全库存,且该料号库存也<安全库存,为什么MRP模拟结果没有跑出该料号的MRP模拟资料?
A:MRP模拟时,amrp500选择的 "模拟料号来源 = 客户订单"
刚好当前MRP计算的订单范围没有与该料号上下阶及本身的关联订单需求,所以没有计算此料的MRP模拟供给
建议amrp500模拟MRP时 "模拟料号来源 = 料号" 且 "√纳入实际订单资料",这样既可以计算订单需求又可以计算仅有安全库存的需求

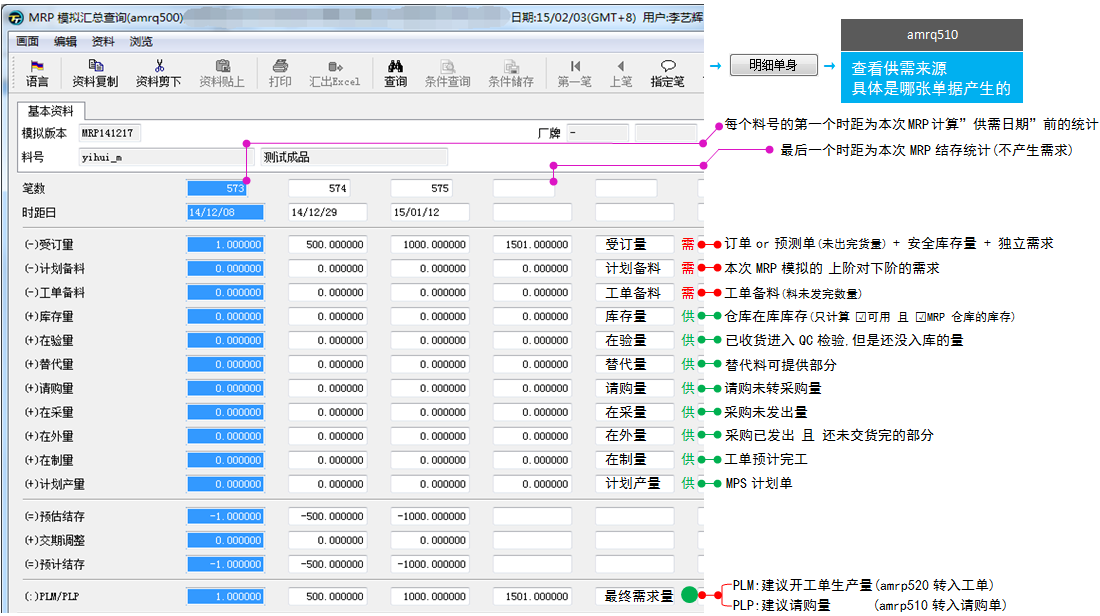

003 Q:MRP模拟结果查询amrq500,料号"预计结存<0",但是为什么没有 PLP/PLM 量,如下截图?
A:一般是该料号的低阶码错误,或是该料号所在BOM的单身"特性代码"资料为NULL ("特性代码"为NULL的要置为一个空格)
检查步骤如下:
1、amrq500:点选该错误栏资料所在的列序 → 旁边的功能按钮 ”明细单身“,找到该料号需求来源所在单据对应的上阶产品物料
2、aimi100:查看该料号及上阶产品物料的低阶码。(说明,正确情况下:上阶物料低阶码 < 下阶物料低阶码)
3、abmi600:检查该产品物料BOM下阶元件该物料的 ”特性代码bmb29“
建议amrp500模拟MRP之前,先算低阶码abmp603 或 abmp6031
http://blog.csdn.net/yihuiworld
MRP:Material Requirement Planning 物料需求计划
MRP物料需求计划主要功能
运行MRP之前需要维护的基础资料
首先要维护 料号的基础资料 → 运行MRP计算时所依据的基础资料。ex(LeadTime前置时间、MPQ包装量、MOQ最少起订量)
1、BOM资料及其料件的低阶码
料号的
”低阶码“:根据BOM资料,MRP按各料号的低阶码从小往大展算
2、仓库资料
只有“√MRP"的仓库、库位 的库存才会被纳入到MPS、MRP的需求计算里
3、料号的一些基础资料说明
①.只有 补货策略="MRP"时,才会在MRP模拟时被计算到
②.ex:采购批量=6 , 最少采购量=200
┗算出该物料的需求为23,则因为最少采购量为200,得采购量=200;又是6的倍数,得最终采购量=204
③.生产批量,最少采购量 & 发料批量,最少发料量 ,类似上面
④.关于采购的LeadTime,一般为了作业方便,将PR->PO->交货->到库前置时间累积和,统一放置在“交货前置时间”里面
3、时距资料 - 间隔多久的需求合并在一起计算,需求日算在哪一天
①.标准时距:月、旬、周、天

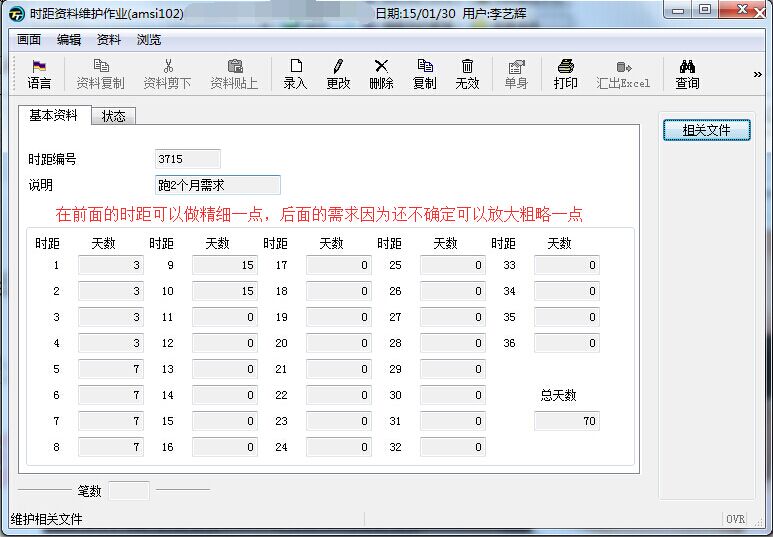

②.特殊时距:时距资料 asmi102
MRP模拟
MRP模拟amrp500作业说明
01.
版本编号
MRP模拟时自行输入,个人建议MRP模拟日期作为版本号;开窗挑选可以选出以前的MRP版本信息
02.
模拟料号来源 & 来源号码范围
03.
BOM展开阶数
04.
供需日期范围
纳入需求计算的日期范围内的业务单据
注:TIPTOP ERP # Prog. Version..: '5.25.11-12.12.11(00010)' #
请购供给日:原始到库日期 pml35 (请、采购单需“√可用”才被计算:请购"√pml38"、采购"√pmn38")
采购供给日:原始到库日期 pmn35
(这里个人建议,换成供应商最后回复交期pmn37 ← 实际交货及不可提前交货都是该日期控制)
工单供给日:预计完工日期 sfb15
工单需求日:预计开工日期 sfb13
05.

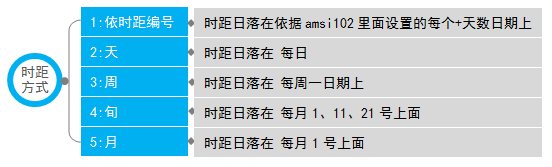

使用时距方式
06.
PR/PO允许交期调整天数 & W/O允许交期调整天数
交期允许调整天数:即表示供需位了满足某次需求的 可前 可后 调整的跨度天数
ex:PR/PO允许交期调整天数 = 3
假如某物料计算需求日是2015-02-04 ,当前并没有满足该需求的进料
但是,该物料在2015-02-06采购预计有进料,则会出一张交期提前表,让2015-2-6的进料能够调整交期,以利满足2015-2-4号的生产需求
MRP交期提前建议表 amrr514
MRP交期延后检验表 amrr532
07.
纳入独立需求档资料
独立需求单 amri506
注 Bug:TIPTOP ERP # Prog. Version..: '5.25.11-12.12.11(00010)' #
假如独立需求单做的 物料是A,在本次MRP模拟范围内 也有独立需求
但是,如果本次模拟的料号来源及工单产品BOM上下阶都没有该独立需求料号,则该料号无法跑出MRP
08.
纳入MDS需求 & MDS版本 (MDS:Master Demand Schedules 主需求计划)
根据 订单(一般订单axmt410+多角订单axmt810)& 销售预测(axmi171)
汇总计算成 MDS需求
汇总方式: ①.只取订单
②.只取预测
③.取最大 or 取并集
④.最近的取订单,远期的取预测
09.
纳入实际订单
实际订单(一般订单axmt410 + 多角订单axmt810; 注意:合约订单axmt400 不在 计算范围内)
10.
纳入MPS计划(未开工单)下阶料的备料需求
MPS计划单 amri500
11.
建议PLM料件生成下阶料的备料需求
12.
是否显示今天以前的明细
如果√,则每一个料号MRP计算时,都会先统计生成
截至“供需日期”的第一个时距 前面的需求状态
ex:MRP计算时设定的“供需日期”2015/02/01 ~ 2015/04/30
则料号的第一个时距需求日是2015/01/31,统计截止供需日期第一天前面的历史的需求状态
13.
MRP限定版本编号
区别于仓库资料“√MRP”(设定全局),这里设定的仓库可针对某一次特定的MRP计算
MRP模拟结果说明
PLM转工单&PLP转请购单
多营运中心MRP汇总模拟
MRP模拟常见异常说明
001 Q:料号为什么没有跑出MRP模拟资料?
A:检查该料号的补货策略是否为MRP,只有设定 "补货策略 = MRP" 才能跑出MRP模拟资料
002 Q:料号有设定安全库存,且该料号库存也<安全库存,为什么MRP模拟结果没有跑出该料号的MRP模拟资料?
A:MRP模拟时,amrp500选择的 "模拟料号来源 = 客户订单"
刚好当前MRP计算的订单范围没有与该料号上下阶及本身的关联订单需求,所以没有计算此料的MRP模拟供给
建议amrp500模拟MRP时 "模拟料号来源 = 料号" 且 "√纳入实际订单资料",这样既可以计算订单需求又可以计算仅有安全库存的需求
003 Q:MRP模拟结果查询amrq500,料号"预计结存<0",但是为什么没有 PLP/PLM 量,如下截图?
A:一般是该料号的低阶码错误,或是该料号所在BOM的单身"特性代码"资料为NULL ("特性代码"为NULL的要置为一个空格)
检查步骤如下:
1、amrq500:点选该错误栏资料所在的列序 → 旁边的功能按钮 ”明细单身“,找到该料号需求来源所在单据对应的上阶产品物料
2、aimi100:查看该料号及上阶产品物料的低阶码。(说明,正确情况下:上阶物料低阶码 < 下阶物料低阶码)
3、abmi600:检查该产品物料BOM下阶元件该物料的 ”特性代码bmb29“
建议amrp500模拟MRP之前,先算低阶码abmp603 或 abmp6031
http://blog.csdn.net/yihuiworld
这篇关于TIPTOP ERP 之 MRP物料需求计划的文章就介绍到这儿,希望我们推荐的文章对编程师们有所帮助!
