Oracle EBS 关于Leadtime的计算过程
- 新建一个MDS以及如何设置(省略,我之前有做过测试教程)
- 新建一个MRP以及如何设置(Ditto)
这次测试的系统是本人供职公司的测试环境。只是测试Leadtime的原理,这个环境比Demo虚拟机要快,所以别太纠结产品代码。

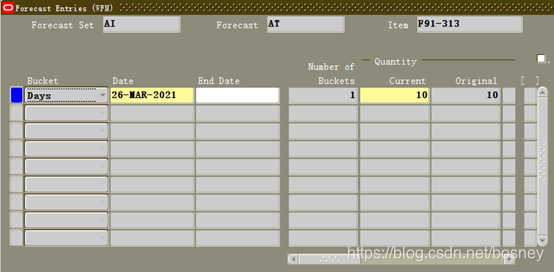

- Forecast中输入一个SKU:requested Date等于3月26日的:F91-313(Finished Goods)
2,F91-313下有多个物料,我们挑一个专用物料:S28-074,设置LT=2 working Days

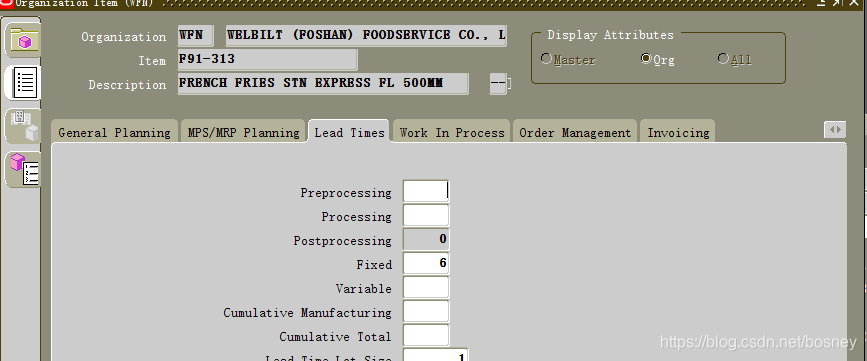

3,我们也看看F91-313的Leadtime,不知道谁手“贱”,Fixed=6?

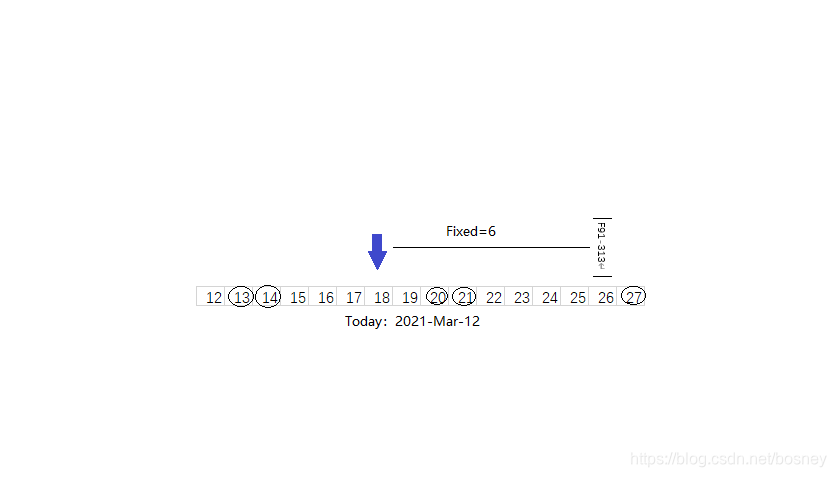

这样就会导致MRP workbench中的Demand Day比FORECAST/MDS的Requested date提前6个工作日:
4,Finished Goods的LT不是我们测试的目的,所以,我还是把成品的Fixed设为Null吧。

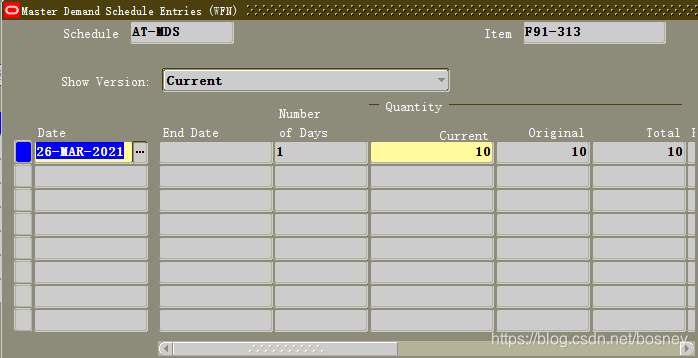

5,MDS的数据:

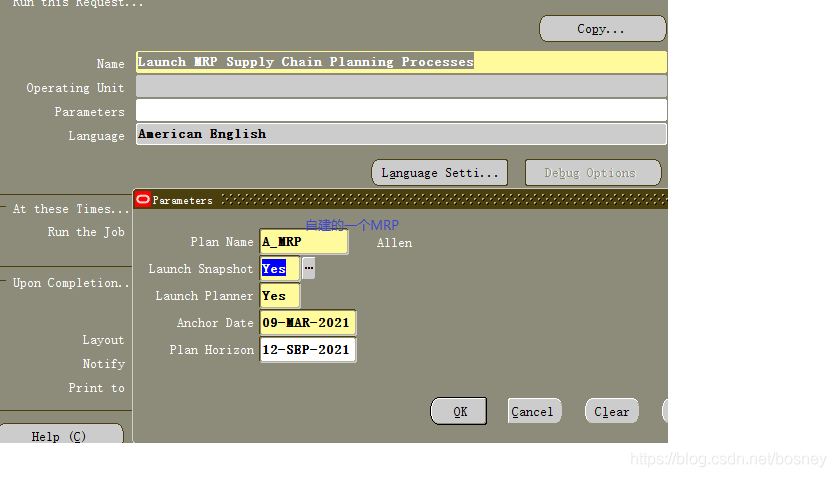

6,我们运行MRP:点击Launch
7,我们需要检验的是:MRP运行结束后,MRP workbench产生的采购单是否为:
Suggested Due date=26-Mar?
Suggested Start date/Suggested Order Date=24-Mar(S28-074提前期:2 Working Days)?
Demand is Correct!
Supply is Correct too!
简单的测试,就结束了。
总结:Purchased Itemed的Leadtime是以工作日历中的工作日作跳跃反推,给出建议开始时间=建议下单时间(采购件这两个通常一致)。
